Ковровский городской прокурор держит на контроле ход реализации инфраструктурных проектов на территории поселка Доброград
Ковровской городской прокуратурой совместно с представителями заказчика, подрядными организациями и строительным контролем в ноябре 2025 года осуществлен комплексный выезд на все строящиеся объекты на территории поселка Доброград Ковровского района.
В рамках реализации инфраструктурного бюджетного кредита на территории поселка выполняется строительство следующих объектов:
- общеобразовательной организации на 220 мест, подрядчик - Нижегородская строительная компания ООО «Гривна». Общая строительная готовность объекта – 85%;
- физкультурно-оздоровительного комплекса с бассейном, подрядчиком является ООО «КАПСТРОЙ ГРУПП» из города Сергиев Посад. Общая строительная готовность объекта – 85%;
- автомобильных дорог, подрядчик - Владимирская строительная компания АО «ДСУ – 3». Общая строительная готовность объекта – 85%;
- системы электроснабжения, водоснабжения и водоотведения, подрядчиком - Муромская строительная компания ООО «УВА». Общая строительная готовность объекта – 95%;
- системы электроснабжения, подрядчик - Нижегородская строительная компания ООО «Энергомонтаж». Общая строительная готовность объекта – 90%;

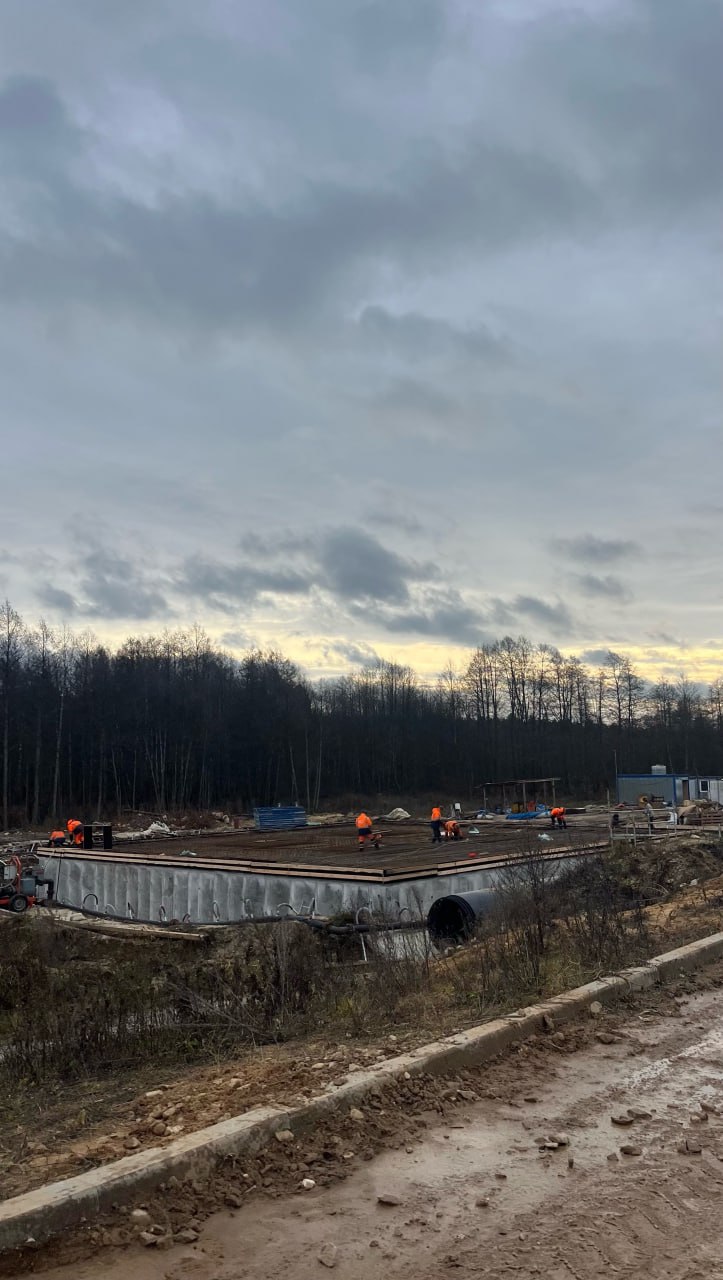

- сбросного коллектора осветлённых вод от комплекса очистных сооружений хозяйственно-бытового и поверхностного стока, подрядчик - ООО «ГОРСТРОЙ ИНЖИНИРИНГ» из города Долгопрудный. Общая строительная готовность объекта – 90%.
Несмотря на достаточно высокую степень готовности, в ходе совместного комплексного выезда выявлены факты отставания от графиков выполнения строительных работ по всем указанным объектам.

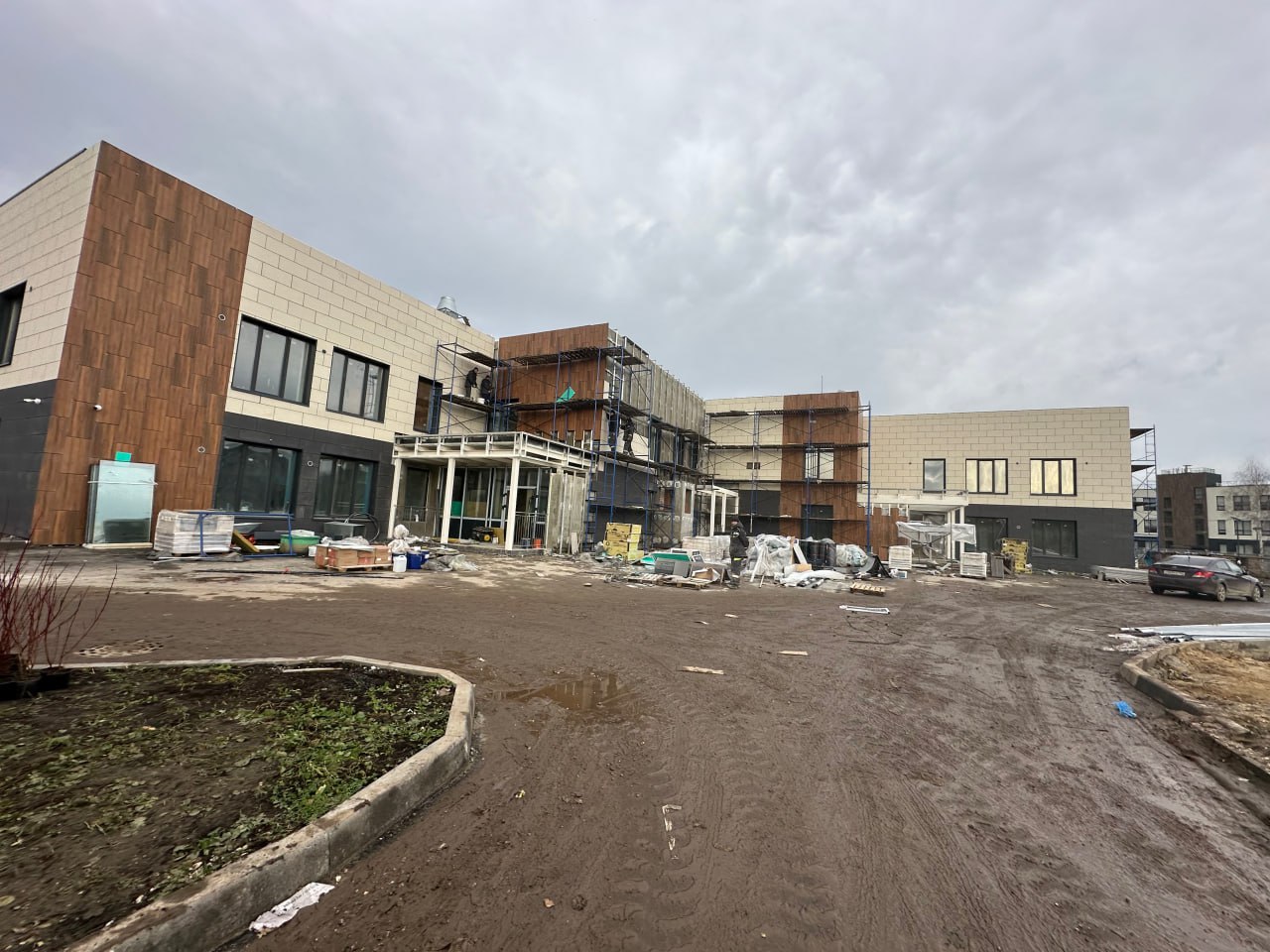

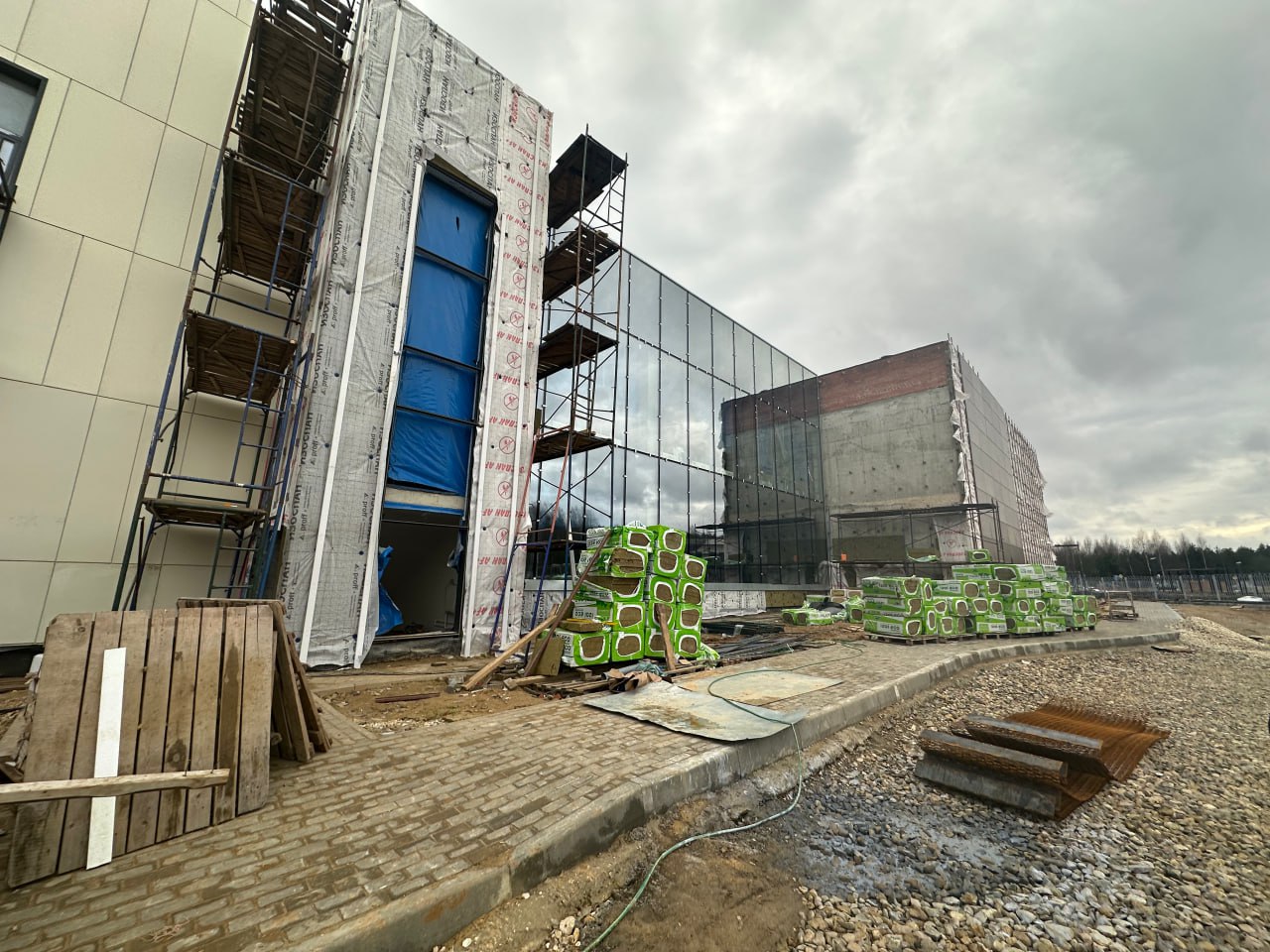

Так, при строительстве физкультурно-оздоровительного комплекса с бассейном на территории поселка Доброград подрядчиком ведутся работы по устройству фасада (40%), установке витражей (20%), внутренней отделке (65%), внутренней инженерной сети с оборудованием (85%), по устройству наружной инженерной сети (90%), благоустройству (70%).
Вместе с тем, в нарушение утвержденного графика, к работе по окраске стен, установке дверей, светильников и устройству потолка до настоящего времени подрядчик не приступил, при том, что срок исполнения договора по строительству объекта истек 15.11.2025.

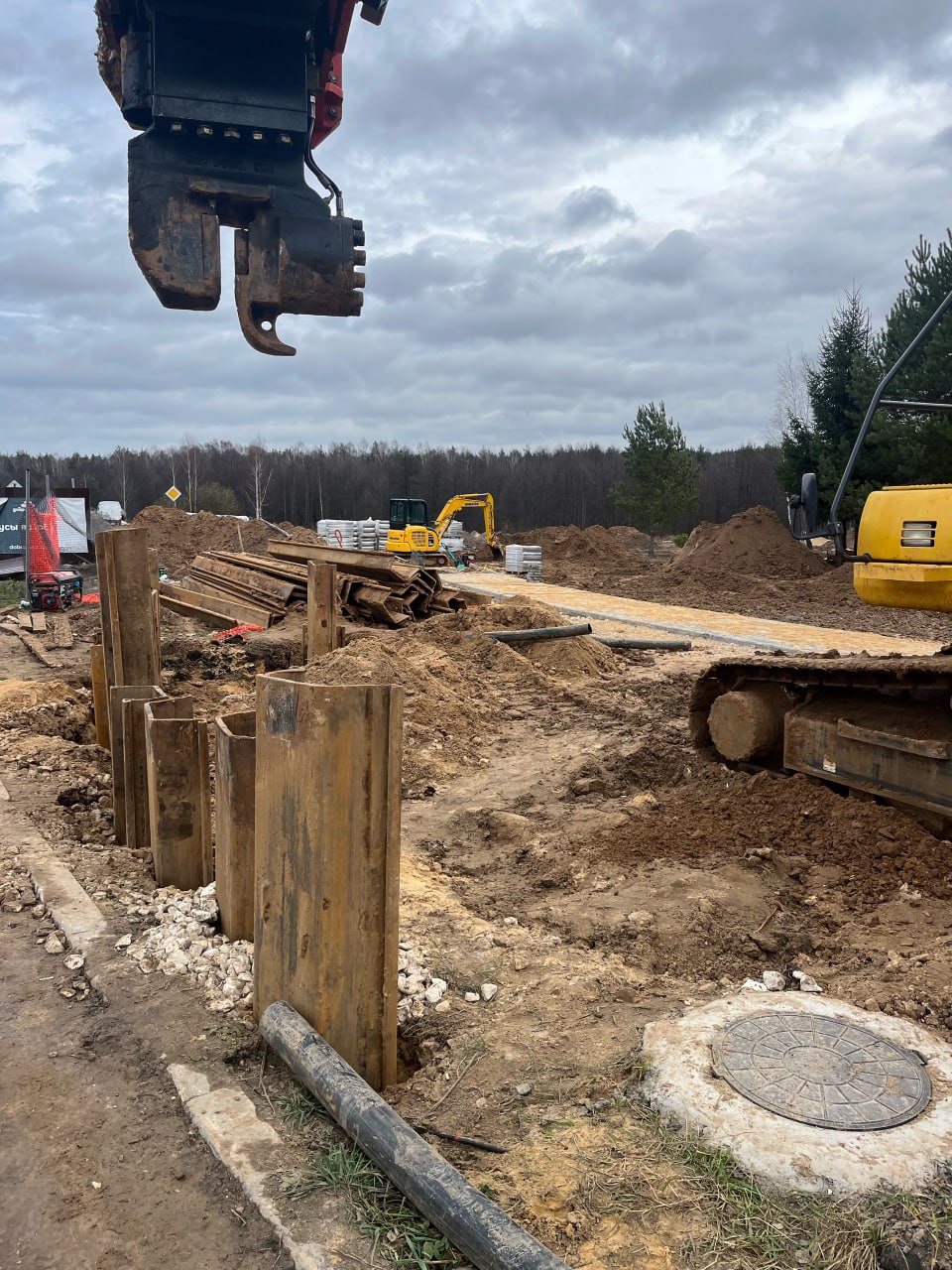

При строительстве автомобильных дорог АО «ДСУ – 3» не завершены работы по установке закладных тумб и заливке бетоном фундаментов под опоры освещения; прокладке кабеля освещения; устройству переходов ливневой канализации к дождевым колодцам; выборке земляного полотна под дорожную одежду и устройству песчаного слоя с уплотнением, а также нижнего слоя щебня; установке люков колодцев ливневой канализации в зеленой зоне; устройству тротуаров; установке опор освещения и пр.
Таким образом, на момент окончания сроков исполнения обязательств - 01.11.2025 работы подрядчиком не завершены, акты выполненных работ сторонами не подписаны, в связи с чем, цели, которые ставил заказчик перед исполнителем, в полном объеме не достигнуты.
Кроме того, прокуратурой выявлены факты недостаточного количества рабочих и техники на всех объектах, что также создает предпосылки к нарушению сроков своевременной сдачи объектов в эксплуатацию.Так, при строительстве общеобразовательной организации на объекте находилось 38 человек, в то время как графиком производства работ численность сотрудников определена в 56 человек.
При строительстве системы электроснабжения работы ведутся бригадой в составе не более 10 человек с использованием специальной техники - 2 экскаваторов, что является недостаточным для своевременного выполнения заданных объемов.
По результатам рабочей встречи участниками определен круг вопросов, требующих оперативного разрешения, разработаны механизмы наращивания темпов выполнения работ.
Руководителям организаций, осуществляющих строительство указанных объектов на территории поселка Доброград, внесены представления, в том числе по факту нарушений правил благоустройства.
Устранение выявленных нарушений и ход работ поставлен надзорным ведомством на контроль.
